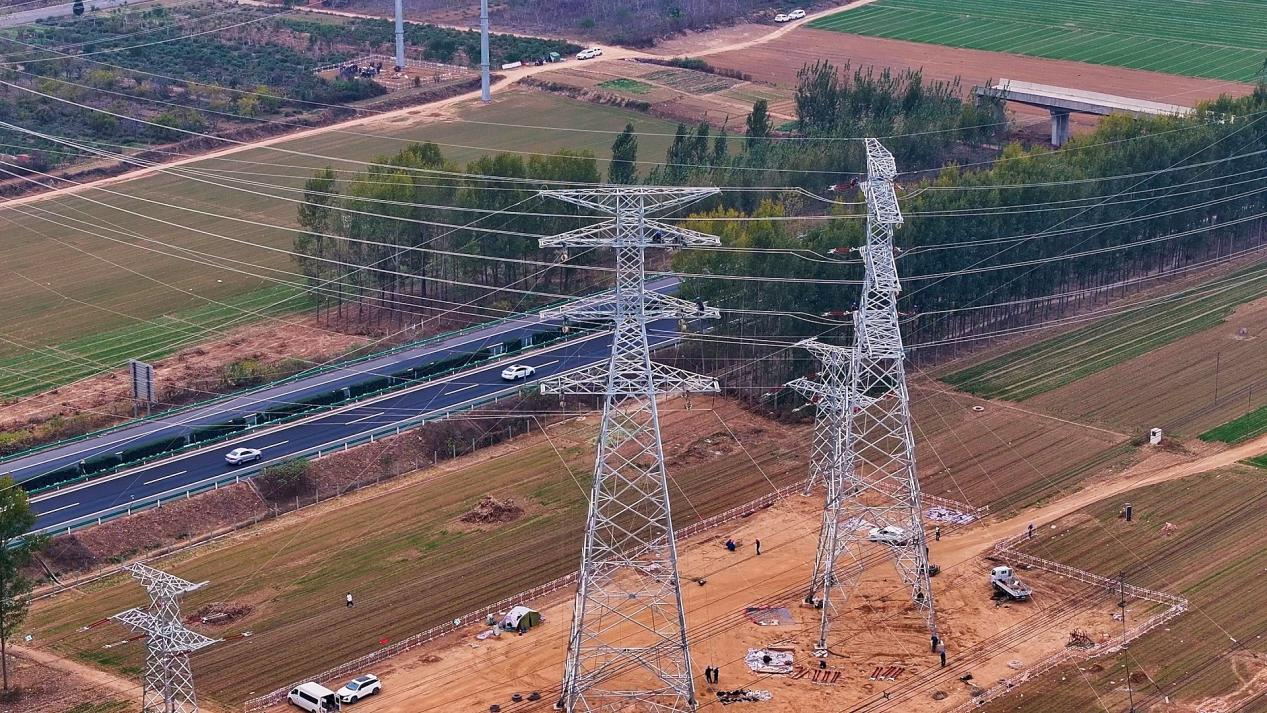

11月11日12時45分,隨著跨越網最后一根牽引繩的拆除,逐鹿220千伏線路工程跨越臺輝高速架線施工作業順利完成,標志著逐鹿220千伏輸變電工程項目建設已進入尾聲。該工程投產后,濮陽市網架結構將得到全面優化,供電可靠性持續提升。
據悉,逐鹿220千伏線路工程為解決濮陽市區北部變電容量緊張,滿足新增110千伏變電站布點接入需求及提高供電可靠性而建設。該工程電纜部分新建路徑長度400米的電纜隧道,架空部分需新建路徑長度1.315千米的220千伏線路,此次N6-N7、G6-G7桿塔架線跨越臺輝高速施工是該工程的重要施工節點。

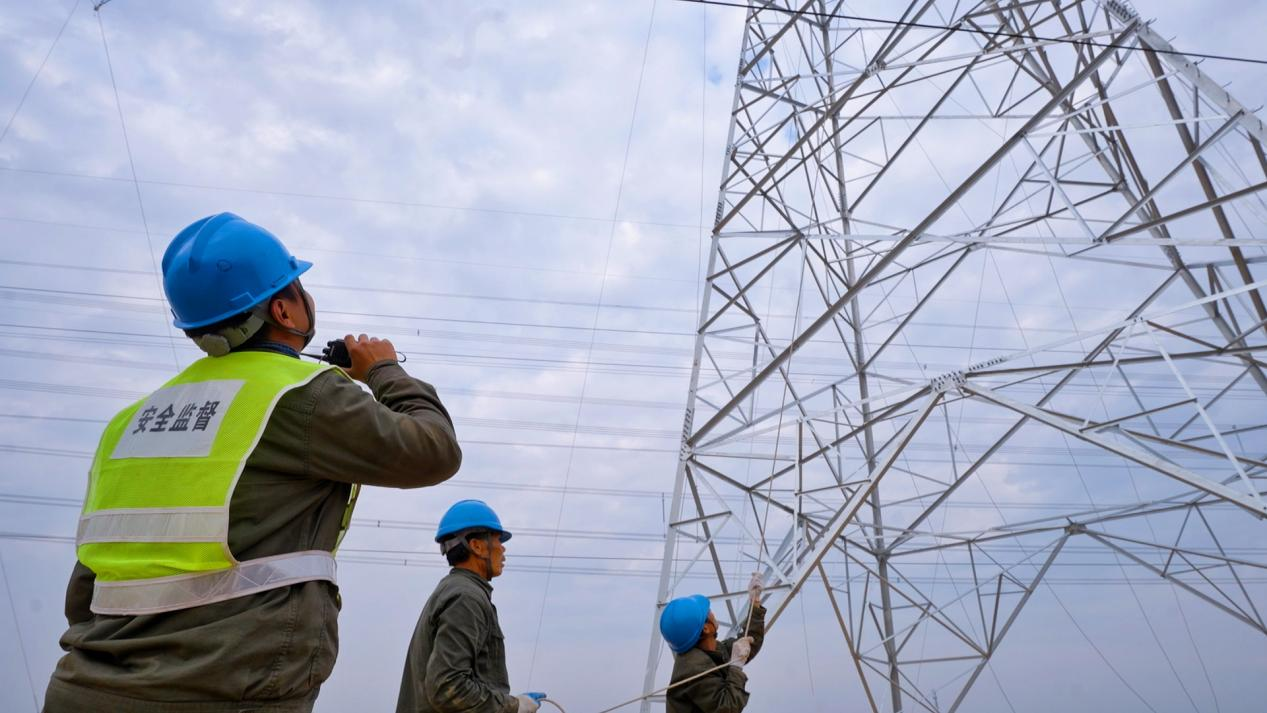

為確保此次跨越作業安全、高效開展,國網濮陽供電公司精心籌備,制定完善的施工倒排計劃,采取“周任務、日跟蹤、即調整”的方法確保作業計劃如期完成。在作業前,該公司組織監理、施工單位利用無人機通過實時視頻監控,對臺輝高速的車流量等情況進行了詳細勘察與分析。

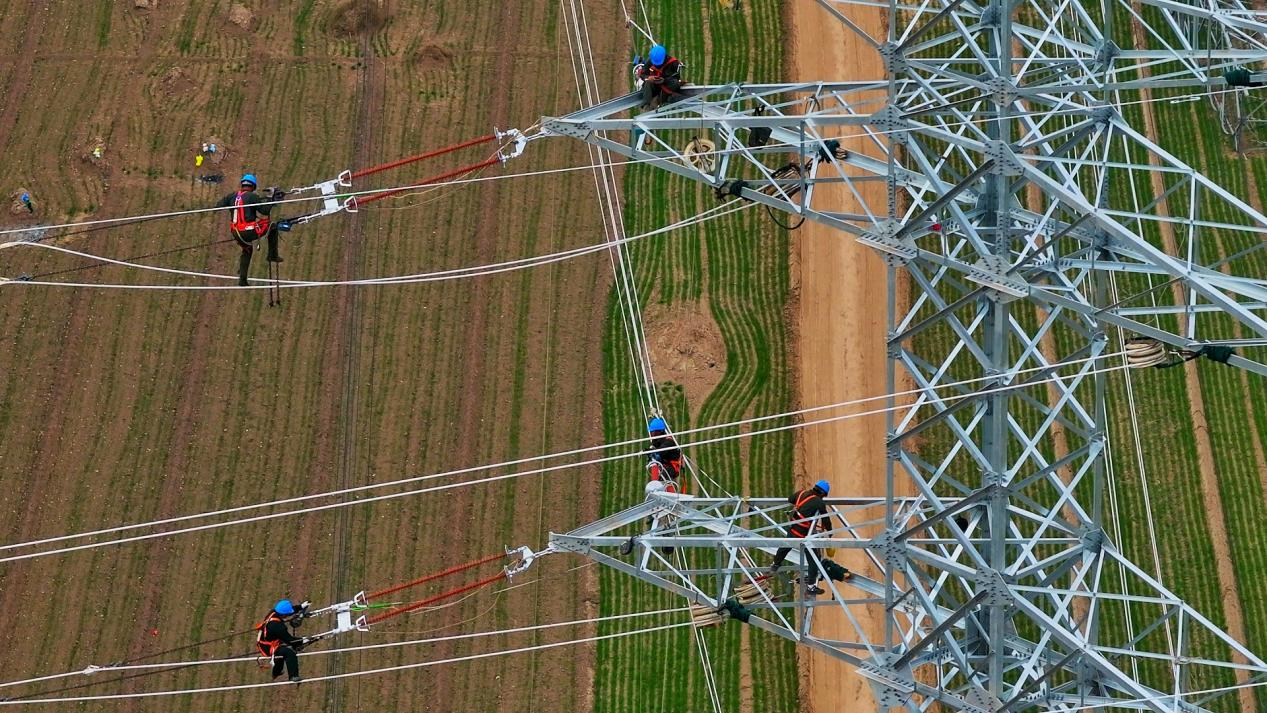

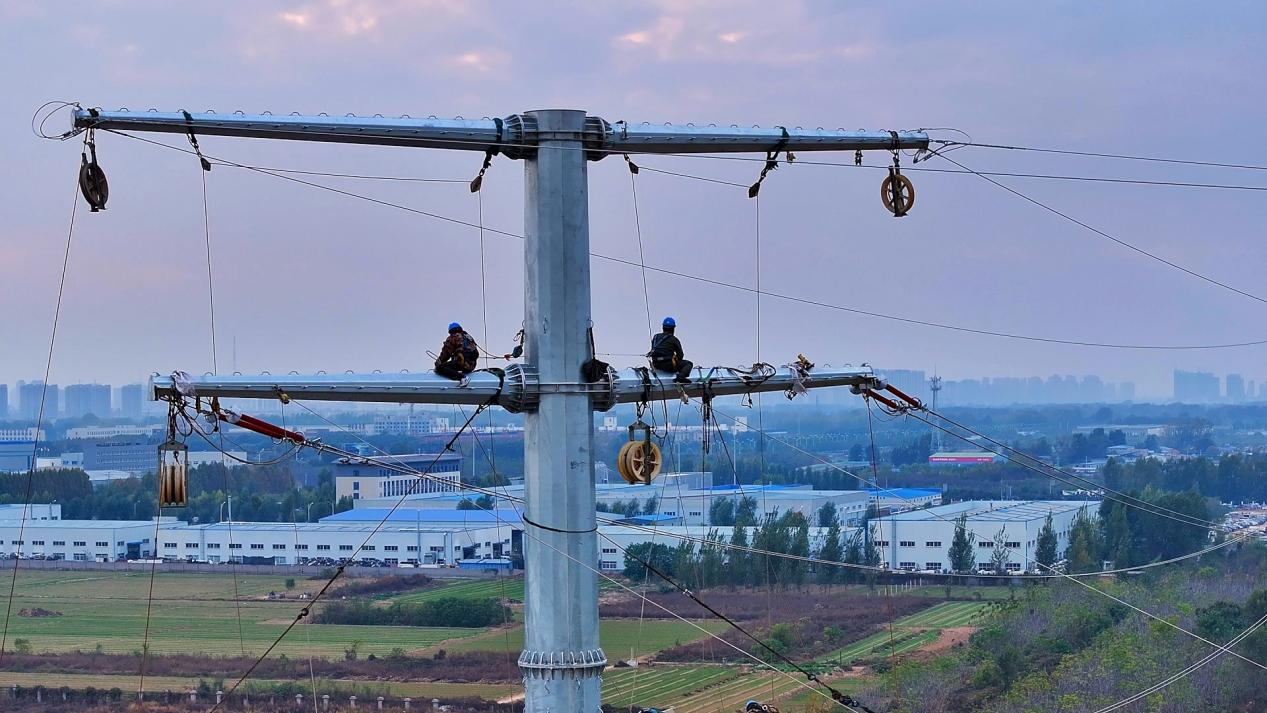

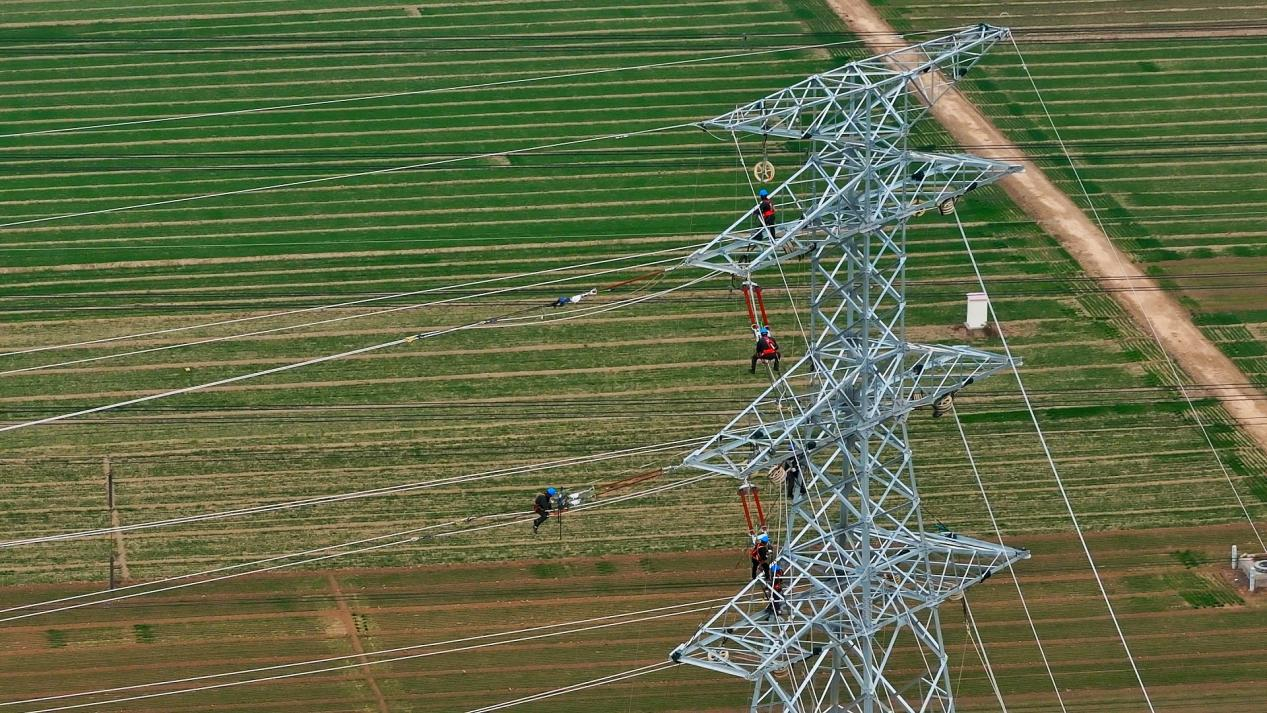

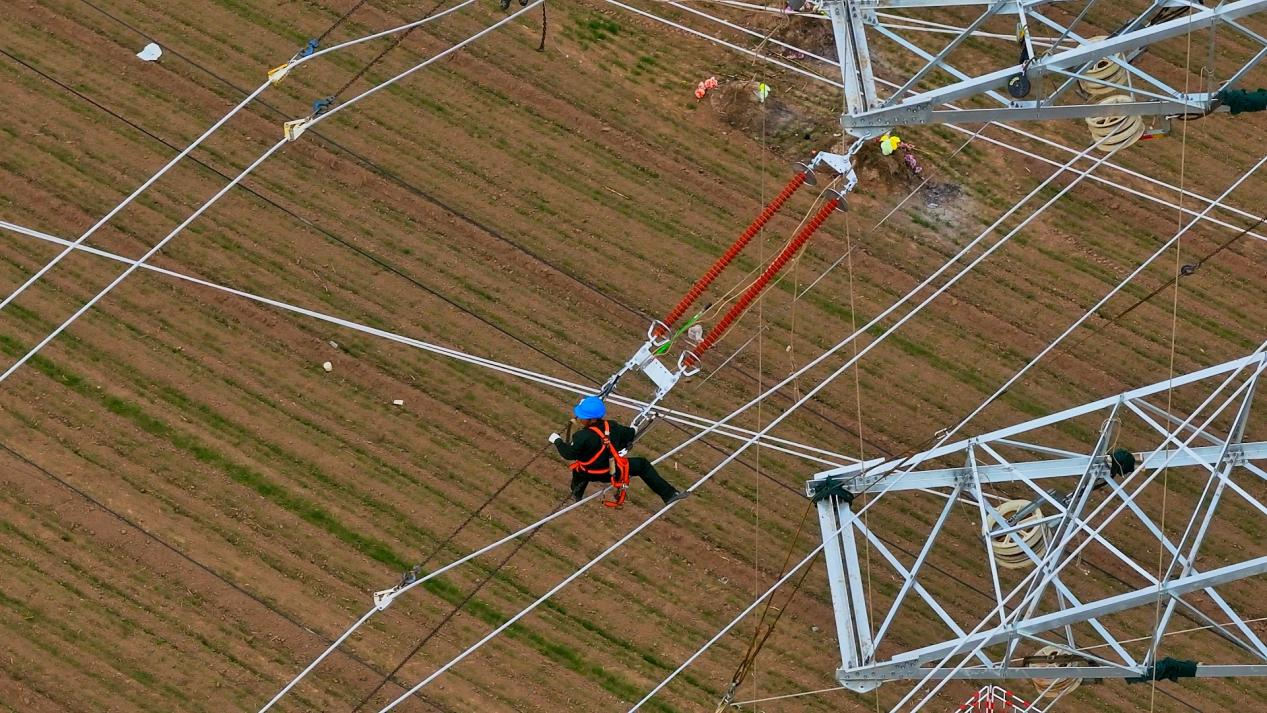

11月6日12時50分,在高速公路方的協助下,施工現場大型機械設備嚴陣以待,作業人員各司其職,緊抓臺輝高速臨時10分鐘封路的寶貴“窗口期”,克服了施工空間受限等重重困難,嚴格遵守安全操作規范,經過6天緊張有序的施工,成功完成了逐鹿220千伏線路工程N6-N7、G6-G7桿塔對臺輝高速的關鍵跨越封網施工任務。為逐鹿220千伏線路工程的后續建設奠定了堅實基礎,也為區域供電網絡的完善邁出了重要一步。?
