人民網鄭州7月2日電(王佩)7月2日,記者從中建股份鄭州軌道3號線項目指揮部獲悉,繼“洞通”“軌通”后,鄭州市軌道交通3號線一期中興路站至新柳路站正線電通,提前順利完成6.30全線35kV電通節點。

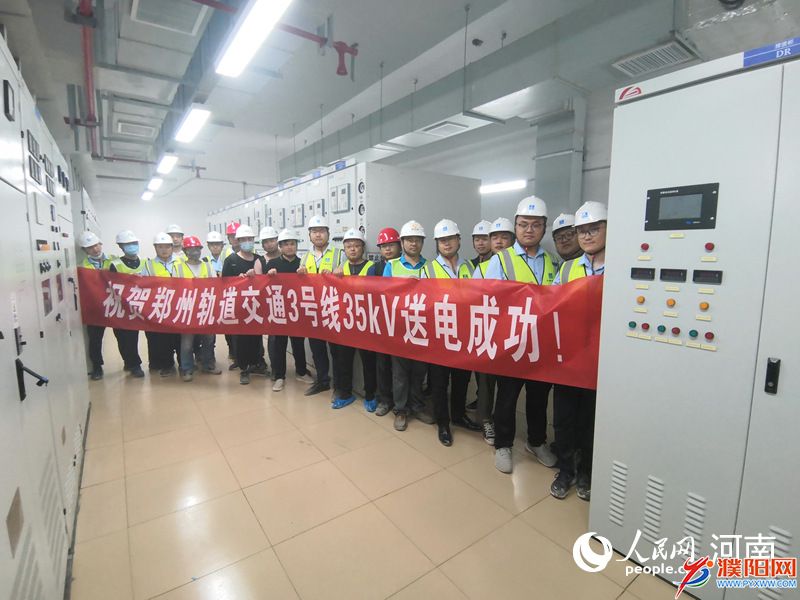

6月29日晚,隨著電力調度一聲令下,鄭州軌道3號線正線供電系統一次送電成功。全線“電通”,是該工程取得的又一重大進展。這標志著鄭州軌道3號線由安裝階段步入調試階段,為實現開通運營目標奠定了基礎。
作為重點民生工程,鄭州市軌道交通3號線一期工程,是中國建筑和鄭州市合作的首個軌道交通PPP項目,線路全長25.5公里,共設21座車站,北起于惠濟片區的省體育中心,南止于隴海鐵路圃田站以南的航海東路站,是鄭州中心城區一條由西北至東南的軌道交通骨干線路。線路開通后,將促進鄭州市軌道網絡整體構架形成,對加快鄭州城市現代綜合交通建設具有重要意義。

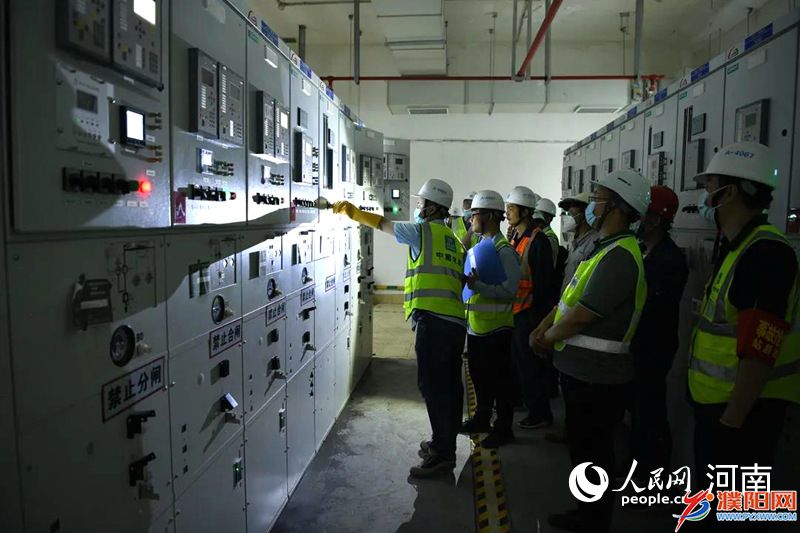

自5月份以來,中建指揮部及站后總包部組織各工區調配人力、物力,不斷掀起大干熱潮。其中,供電專業管理及施工人員增加至800余人,通過采取白、晚雙班制,在60天內完成了全線23座變電所35kV設備安裝、一二次電纜接線及單體調試。同時,積極與鄭州地鐵集團溝通協調,完成了稼軒主所35kV改造事宜,為實現“電通”解決了源頭問題。
全線“電通”,標志著3號線一期站后工程又向前邁出堅實一步,為后續動車調試及綜合聯調提供了電力保障。據悉,該線路計劃7月15日進行全線熱滑試驗,確保9月6日實現空載試運行,12月底面向社會初期運營。
